智能创科大厦钢结构连廊顺利完成整体提升

作者:深安企业 发表时间: 2023-02-20 浏览量:1352

近日,由深圳市深安企业承建的万科智能创科大厦项目钢结构连廊接连顺利完成整体提升。

图片1 - 副本.png

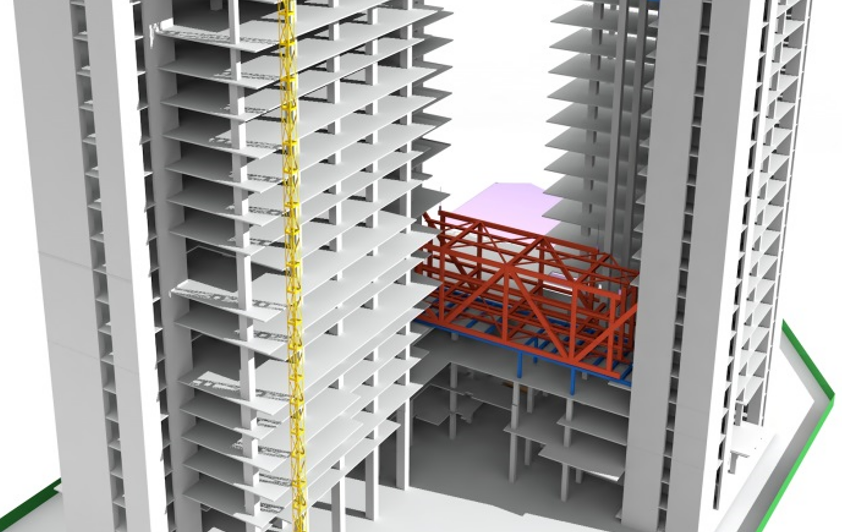

▲ 万科智能创科大厦项目


本次钢结构连廊提升区域为A座与B座间20~23层,连廊底面安装标高为+82.080米,顶标高为+94.680米,提升区域最大跨度38.55米,自身最大高度13.4米,整体在6层裙房楼面拼装,提升高度约为60米,提升部分重量约300吨,整体钢结构总重量约450吨(包含劲性钢柱),历时8小时提升完成。


☆ 精确实施 确保施工安全


整个提升过程共包含地面胎架拼装、连廊整体拼装、提升器安装、预提升、结构检查液压同步提升、安装后补构件并卸载共七大步骤,并通过计算机同步控制一次提升到位。



▲ 连廊整体拼装结构示意图


▲ 东侧连廊提升器设置立面图


▲ 计算机控制提升作业


▲ 提升过程现场图


项目连廊钢结构提升均按要求进行了检测,提升设备提前进行了调试,钢结构连廊提升前相关专家及参建方代表共同进行了提升前验收,并按要求进行了预提升,为钢结构连廊的顺利提升打下坚实基础。


技术引领,履约保证。钢结构连廊顺利提升标志着项目结构施工进入新阶段,为项目高品质交付打下坚实基础,为深安公司在后续同类型项目施工积累了宝贵经验。
